Verbeteren inlaat Nederweerter Riet
Het kanaal de Zuid-Willemsvaart loopt van Maastricht naar ’s-Hertogenbosch, over een lengte van 130 kilometer. Het kanaal vormt een korte route voor de scheepvaart tussen het Belgische, Brabantse en Gelderse deel van de Maas. Het is niet alleen een belangrijke vaarroute, maar speelt ook een rol in de watervoorziening. Water wordt via diverse waterwegen ingelaten naar de aangrenzende gebieden. Eén van deze inlaatpunten bevindt zich bij de watergang 'Nederweerter Riet', ter hoogte van Spoorbrug Weert. Deze inlaat functioneert niet goed en moet regelmatig onder onveilige omstandigheden worden schoongemaakt. We willen deze problemen oplossen.
Kenmerken
- Projectstatus
- Lopend
- Thema
- Onderhoud
- Locatie

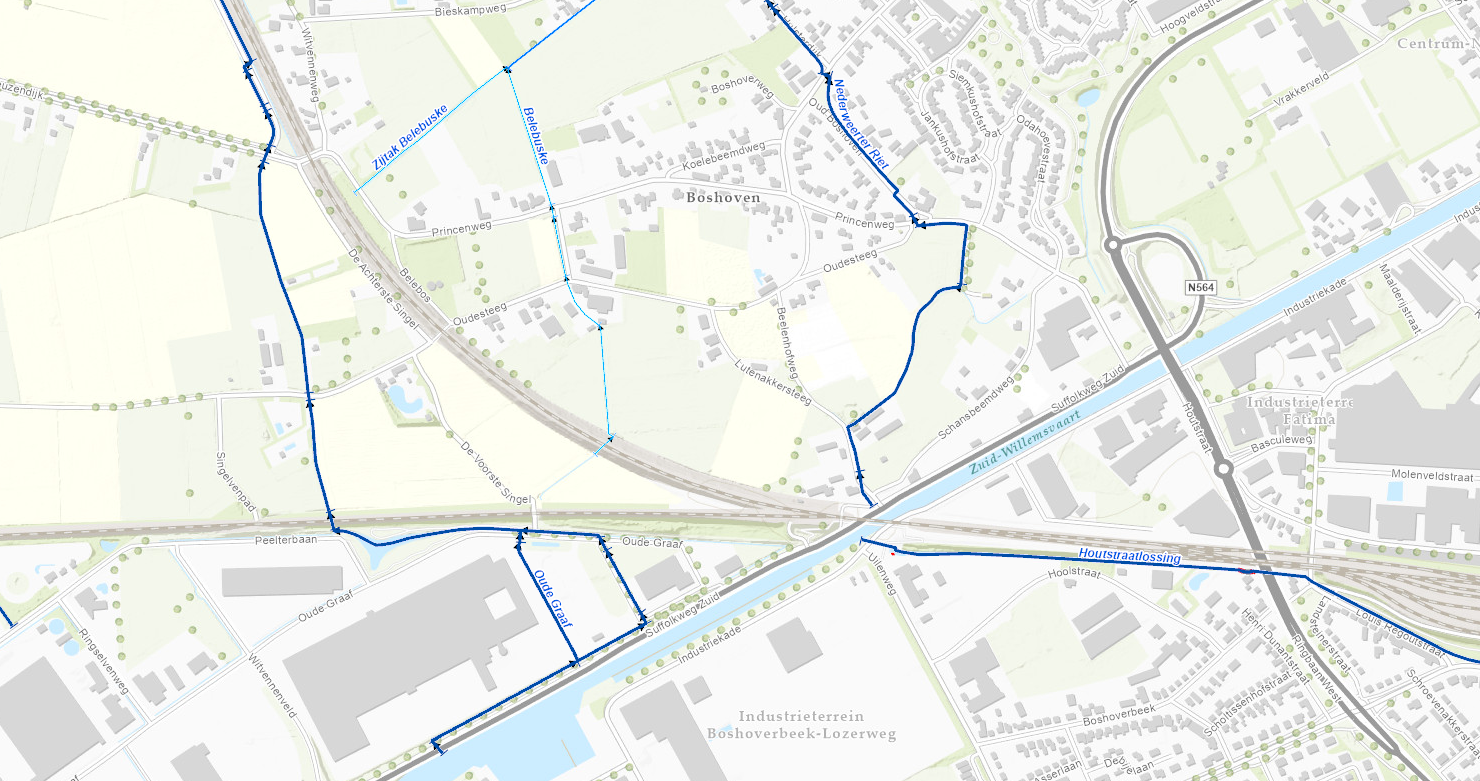

- Spoorbrug Weert, Zuid-Willemsvaart (gemeente Nederweert)
Technisch manager
Edwin Stevens
- Telefoonnummer
- +31 6 5204 1287
- E-mailadres
- [email protected]
Projectdoel
- Zorgen dat de inlaat niet meer verstopt raakt en dat er altijd water de Nederweerter Riet in kan stromen (kortom: dat de inlaat werkt zoals normaal)
- Dat beheer en onderhoud op een veilige manier gedaan kan worden
- De capaciteit van de waterinlaat verhogen. Mocht er in de toekomst behoefte zijn om meer water in te laten, dan is dat mogelijk door actieve sturing van de inlaat.
Wat gaan we doen?
We willen de inlaat vervangen en verplaatsen, zodat het ten alle tijden functioneert zoals het bedoeld is en er structureel veilig beheer en onderhoud uitgevoerd kan worden. Ook willen we de hoeveelheid water die wordt ingelaten verhogen.
Planning
Legenda
- Afgerond
- Huidig
- Aankomend
2025 - Verkenning en planvorming (Status: Afgerond)
De verkenning naar de mogelijkheden en het voorbereiden van de plannen is afgerond. Het ontwerp voor het vervangen en verplaatsen van de inlaat is terug te zien op deze pagina onder ‘Documenten’.
Oktober 2026 – Vergunningen (Status: Huidig)
De vergunningen voor het plan worden aangevraagd bij de betreffende instanties. Ook wordt een verzoek bij de Provincie Limburg ingediend voor een verkeersbesluit en vragen we toestemming voor het instellen van een tijdelijke omleidingsroute. Voor het uitvoeren van het project is het noodzakelijk dat de provinciale weg N564 tijdelijk wordt afgesloten tijdens de uitvoering.
Voorjaar 2027 - Start uitvoering (Status: Aankomend)
Volgens de huidige planning is de uitvoering gepland in mei 2027. De startdatum van de werkzaamheden is afhankelijk van nog te doorlopen processen, zoals het verkrijgen van de benodigde vergunningen. Zodra deze processen zijn afgerond, kan aannemer Ploegam gaan voorbereiden op de uitvoeringsperiode.
Documenten
Algemeen
Bewonersbrief
Ontwerpen
- Kantelstuw v2 Blad 5-6 (pdf, 623 kB)
- Inlaat v3 Blad 2-6 (pdf, 872 kB)
- Overzichtstekening Baggeren v2 Blad 1-6 (pdf, 1.1 MB)
- DWP en Principes Inlaat Blad v3 4-6 (pdf, 629 kB)
- Detail Poort v2 Blad 6-6 (pdf, 431 kB)
- DWP en LP Baggeren v2 Blad 3-6 (pdf, 437 kB)
- Opbreekwerkzaamheden v2 Blad 1-1 (pdf, 509 kB)
Betrokkenen
- Grondeigenaren
- Rijkswaterstaat
- Provincie Limburg
- Gemeente Weert
