Opnieuw inrichten Leukderbeek en Leukdervoetpad
In het Bunder- en Elslooërbos bij Moorveld in Geulle liggen de Leukderbeek en het Leukdervoetpad. Deze plek laat duidelijk zien wat de gevolgen zijn van het veranderende klimaat. Hevige buien, die langer duren en vaker voorkomen, zorgen hier voor veel wateroverlast.
Water vanaf het plateau komt hier samen en stroomt de berg af over het voetpad, dat hierdoor flink uitspoelt. Het materiaal van het pad wordt meegesleurd en belandt in het bos en in de Leukderbeek. Een ongewenste situatie die negatieve gevolgen heeft voor de directe omgeving en de lokale flora en fauna. Dit speelt - in mindere mate - ook op andere plaatsen langs het bos, zoals bij het Bospad en de stroomgebiedjes van de Bosbeek en de Berghorsbeek.
Zo levert het wateroverlast op voor een aantal huizen in Geulle en is ook het uitgespoelde Leukdervoetpad al geruime tijd afgesloten voor de vele wandelaars in dit gebied. Bijzonder voor deze locatie is ook de aanwezigheid van de vuursalamander, een beschermde diersoort die in Nederland alleen nog maar voorkomt in Zuid-Limburg en dan met name in het Bunder- en Elslooërbos. Om de problemen in het gebied aan te pakken is er een samenwerking tussen gemeente Meerssen, Provincie Limburg en Waterschap Limburg. Allen dragen een stuk van de oplossing.
Kenmerken
- Projectstatus
- Lopend
- Thema
- Beekherstel
- Locatie

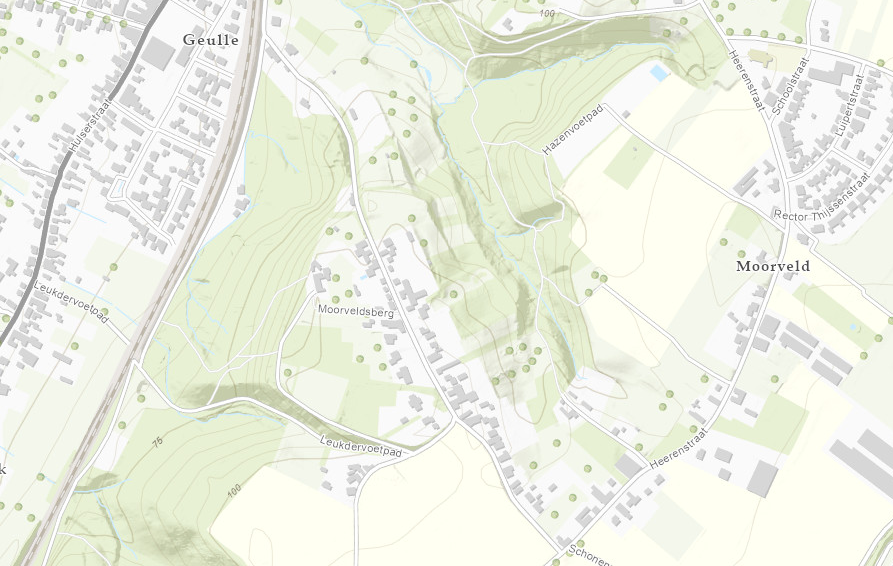

- Bunder- en Elslooërbos bij Moorveld in Geulle
Projectmanager
Laura Brugman
- E-mailadres
- [email protected]
Nieuws en updates
Projectdoel
- Water vasthouden op hoger gelegen percelen
- Voorkomen dat water afstroomt
- Water dat afstroomt afremmen/herleiden en sediment op te vangen
Wat willen we gaan we doen?
- Gesprekken voeren met grondeigenaren over duurzamer grondgebruik en grondbewerking
- Regenwaterbuffers aanleggen en infiltreerbaar maken, zodat gebufferd water niet via riolering of over de oppervlakte afgevoerd hoeft te worden
- Riolering waar mogelijk koppelen aan een van de aan te leggen buffers
- Aanleggen bermsloot
- Aanleggen verkeersdrempel met roostergoten
Planning
Het totale project is verdeeld in 4 fases.
-
Fase 1: riolering en wegen
-
Fase 2: de regenwaterbuffers ter hoogte van Moorveldsberg
-
Fase 3: de regenwaterbuffers Heerenweg en Bospad
-
Fase 4: het Leukdervoetpad
De uitvoering van fase 1 is gestart in mei 2026. Voor fase 2 en 4 worden in de zomer van 2026 de vergunningen aangevraagd. Voor fase 3 volgt een aparte vergunningaanvraag. Wij brengen de omgeving op de hoogte als de aanvraag start.
Legenda
- Afgerond
- Aankomend
4 September 2020 - Projectovereenkomst getekend (Status: Afgerond)
2021 t/m 2023 - Bewonersavond en ontwerpen verfijnd met input uit de omgeving (Status: Afgerond)
2024 - Aanvullend onderzoek uitgevoerd (Status: Afgerond)
Juni 2025 - Bewonersavond over planning in fases (Status: Afgerond)
April 2026 - Bewonersavond over start werkzaamheden fase 1 (Status: Afgerond)
Mei 2026 - Start werkzaamheden fase 1 (Status: Afgerond)
Zomer 2026 - Vergunningaanvragen fase 2 en 4 (Status: Aankomend)
Documenten
Algemeen
Bewonersbrieven
- Bewonersbrief - Leukderbeek en Leukdervoetpad - 9 februari 2023 (pdf, 187 kB)
- Bewonersbrief update - Leukderbeek en Leukdervoetpad - 8 januari 2024 (pdf, 219 kB)
- Uitnodiging informatiebijeenkomst - Leukderbeek en Leukdervoetpad - 2 juni 2025 (pdf, 232 kB)
- Update bewonersbrief - Leukderbeek en Leukdervoetpad - 2 september 2025 (pdf, 182 kB)
- Update werkzaamheden Moorveldsberg - 16 juni 2026 (pdf, 840 kB)
- Start uitvoering fase 1 - Start vergunningaanvraag fase 2 en 4 - 22 juni 2026 (pdf, 338 kB)
Verslagen
Ontwerpen
Betrokkenen
- Gemeente Meerssen
- Provincie Limburg
- Staatsbosbeheer
- Deskundigen lokale vuursalamander
- Omwonenden
