Herstel kademuren en brug Emmalaan Valkenburg
In juli 2021 werd onder andere Valkenburg ernstig getroffen door hoogwater. Hierdoor ontstond veel schade aan vastgoed en infrastructuur, waaronder aan de kademuren van de Geul en de brug aan de Emmalaan in Valkenburg. Dit project is een samenwerking tussen de gemeente Valkenburg aan de Geul en Waterschap Limburg.
De gemeente is verantwoordelijk voor de brug, de weginrichting en het openbaar gebied van de Emmalaan, het waterschap is verantwoordelijk voor de kademuren.
Kenmerken
- Projectstatus
- Lopend
- Thema
- Beekherstel
- Locatie
- Emmalaan in Valkenburg
Omgevingsmanager
Jacques Timmermans
- Telefoonnummer
- +31 6 2847 9830
- E-mailadres
- [email protected]
Nieuws en updates
Wat gaan we doen?

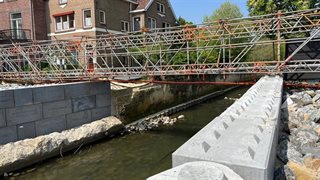

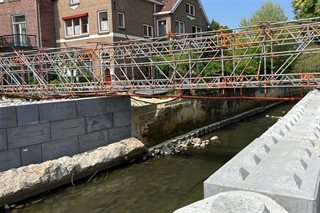

Het waterschap gaat samen met de gemeente werken aan het herstel van de kademuren met mergel, het plaatsen van een nieuwe brug en het aanpassen van de Emmalaan. In de nieuwe situatie is er meer plek voor het afvoeren van water door de Geul. Het zorgt voor zo’n 30% meer doorstroming.
Projectdoel
Herstellen van de schade die de watersnood in 2021 heeft toegebracht aan de brug en de kademuren.
Planning
Legenda
- Afgerond
- Huidig
- Aankomend
2023 en 2024 - Procedures gevolgd (Status: Afgerond)
2025 - Start sloopwerkzaamheden (Status: Afgerond)

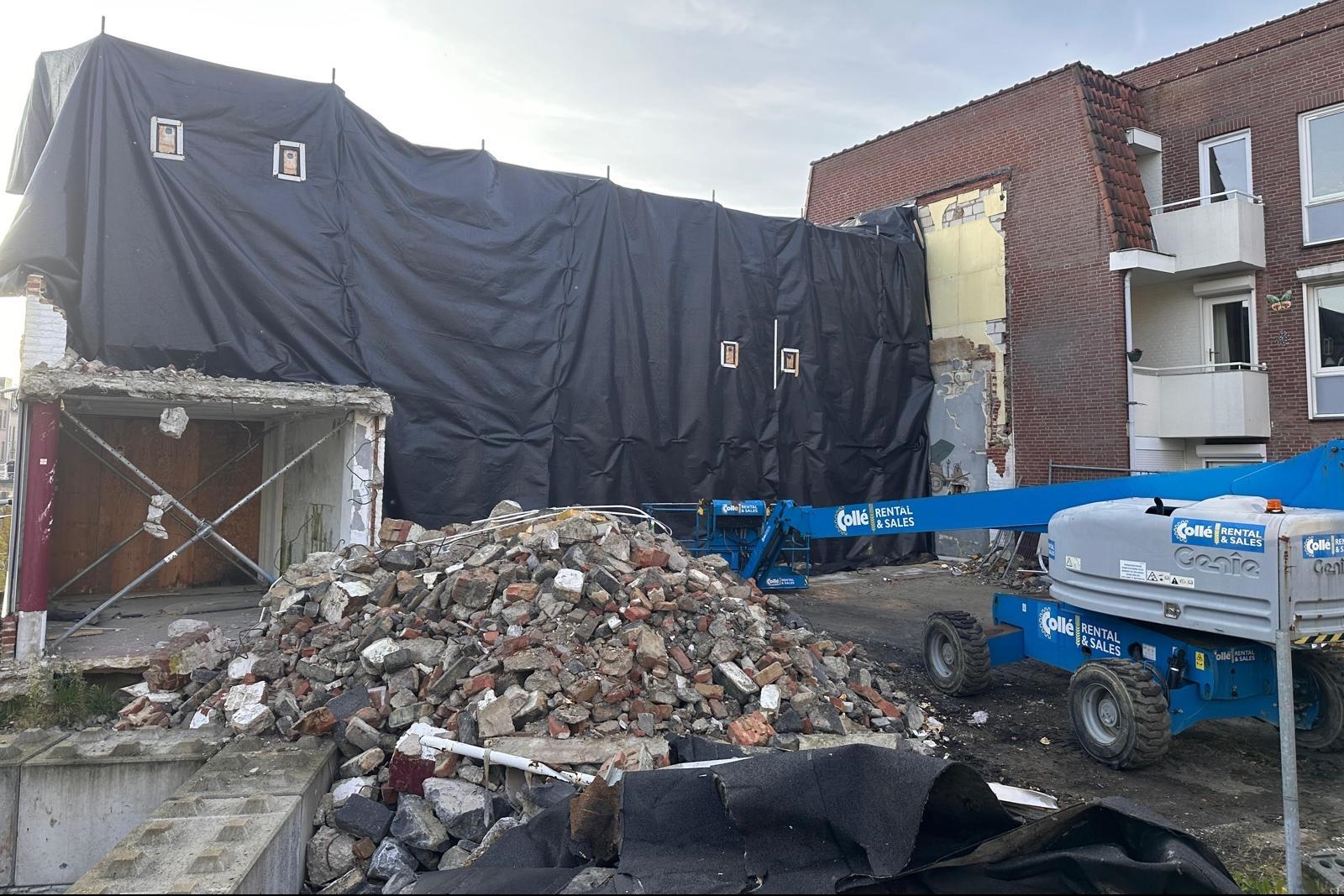

De sloop van het pand ‘Garage Beuken’ is na het volgen van de procedures opgestart. Het streven was om dit in 2025 klaar te hebben en te starten met de reconstructie van de kademuren en brug, maar er zijn verblijfplaatsen van de gewone dwergvleermuis en de gierzwaluw gevonden. Hierdoor was een specifieke natuurvergunning nodig. De sloop is per direct stilgelegd.
Voorjaar 2026 - Plaatsen kasten (Status: Huidig)
In overleg met Provincie Limburg en ecologen zijn extra kasten geplaatst voor de gewone dwergvleermuis en de gierzwaluw. Inmiddels is er ook een extra vergunning aangevraagd, maar deze kent een lange doorlooptijd. Ook moet er gewacht worden tot het broedseizoen achter de rug is.
Najaar 2026 - Hervatting werkzaamheden (Status: Aankomend)
Vooralsnog is de planning dat de sloop van het pand na de zomer van 2026 hervat kan worden. Daarna volgt het herstellen van de kademuren en het aanbrengen van nieuwe landhoofden en de brug. Als laatste werkt de aannemer aan de boven- en ondergrondse infrastructuur bij de Emmalaan. Naar verwachting duren al deze werkzaamheden nog zeker tot de zomer van 2027.
